山东莱荣高铁被举报偷工减料暗藏重大安全隐患,中国建筑回应「将核实」,具体情况如何,有哪些信息值得关注?

搜狐新闻
934个点赞 👍

分包商敢爆出来,且《经济参考报》记者也多方核实才报道,这件事情真实性还是很高,我从为什么分包会爆出来、为什么敢于在桩基偷工减料、和最终会怎么解决和处理这件事三方面来说这事。

一、为什么分包会爆出来

按照我对施工的了解爆出来无非是3个原因,第3种可能性最大。

1、总包付给分包的实际付款比例太低(远达不到合同要求),已经把分包商逼到没有活路,各种谈判都没有结果。分包商鱼死网破。

2、总包中建八局因为各种原因要解除和这家分包商的合同,分包商前期因为投标花费较多,分包现在退场会亏损严重,最终分包鱼死网破,举报了中建八局。

3、分包商处于结算阶段,总包要按分包商实际施工量结算,但是分包商认为这块偷工减料的利润他也要吃,最后谈不拢,遂举报。

二、为什么敢于在桩基偷工减料的原因,

我们一直都说路桥项目利润高,高主要是高在地下部分,路基及以下部分利润高。

路面沥青、水稳偷工减料风险较大(要是各方关系没处理好,钻芯容易被查出),如果不偷工减料路面部分基本不赚钱。

桩基工程单位造价高,实际施工中,偷桩基的米数十分常见,而且手段层出不穷。而且桩基偷长度几乎成为行业的一个共识,设计院也担心桩基施工偷工减料影响质量,所以设计的时候,桩基设计会做的特别保守(设计时桩基承载力设计远大于实际需要),这就保证就算施工单位偷工减料,项目也不会存在安全风险。正是因为这个原因,施工单位在桩基上偷工减料更加有恃无恐。而且因为这一块利润丰厚,几乎所有参建单位都会成为利益联合体,如果不是有分包单位爆出来,偷米数基本不存在风险。

三、最终会最终解决及处理方法

1、第一步,这件事情现在已经上新闻了,舆论压力巨大,业主或者代建会聘请专业的第三方桩基检测单位,对所有涉及到举报的桩基部分的实际施工长度进行检测,核实。

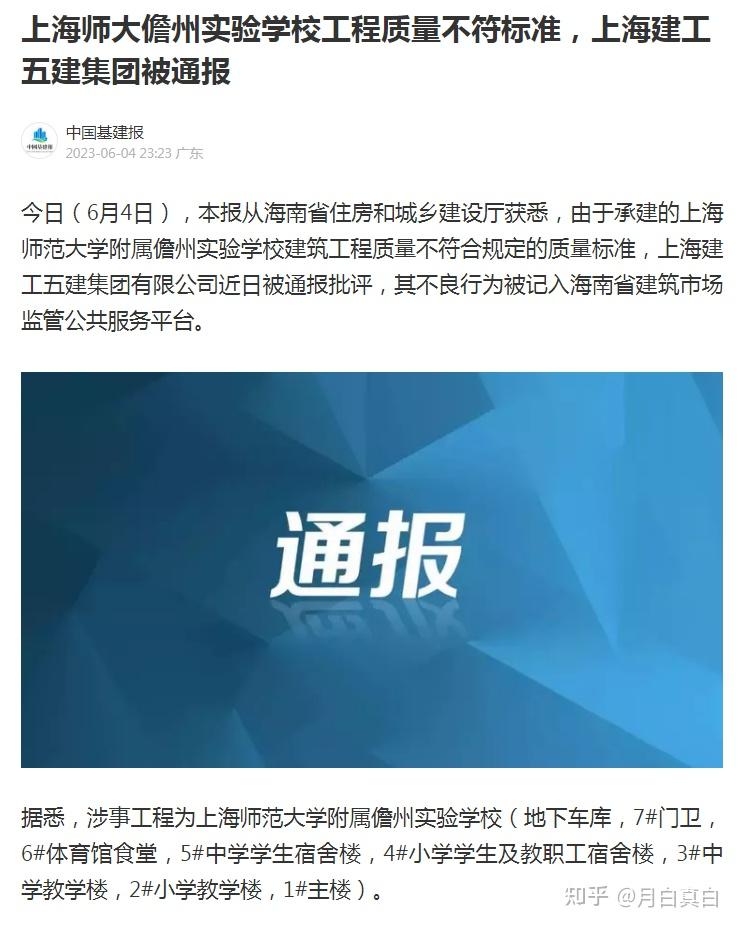

2、第二步,让设计院按照实际施工的桩基长度,做桩基承载力检测验算,看是否可以达到项目需要的承载力要求,如果可以达到要求,那也就是罚款、通报、对集团的的不诚信行为记入建筑市场监管公共服务平台(以后投标,诚信分会很低,中标机会减小),或者直接要求中建八局几年内不能在这个区域投标。

如果设计院做的承载力验算达不到项目承载力的最低要求,那项目可能会被要求拆除重做,所有的损失由中建八局承担(高铁对安全性要求极高,拆除重做的可能性也不小)。不论是那一条,对中建八局的负面影响都是巨大的,以后高铁项目中建八局大概率不要再想染指了。

3、出了这种事,监理这个老倒霉蛋肯定是跑不掉,不管最后怎么解决的,监理罚款,计入诚信服务平台一个也跑不掉。最后挨骂最多的也会是他,在重大安全问题都监管不力,毫无责任担当。

高铁项目对安全性要求极高,中建八局都敢这么干。八局现在作为房建宇宙第一大局,名声在外,早就不把业主、监理、设计放在眼里(这个新闻能报出来,我估计也是多方合力的结果,不然也就冷处理了),我自己和八局合作过的项目就没有愉快的,所有承建单位苦八局久矣。今天能吃到这个瓜,喜大普奔,除了八局。希望今后能对工程领域的偷工减料严查严抓。

这种事情以前我们这边也出现过,安全员偷电缆被发现,公司要开除,结果没谈拢,安全员反手就把项目举报,说项目所有的底板厚度及标号都达不到设计要求,最后也是冷处理,最后罚款通报不了了之。
