CVN-78 杰拉德 R. 福特号航空母舰,2005 年 8 月 11 日开工,2013 年 10 月 11 日下水,2017 年 7 月 22 日官宣服役,同年 7 月 28 日首次完成舰载 F/A-18F 战斗机弹射起飞与回收,从开工到首次弹射历时 12 年;2023 年 5 月 3 日开始首次全程部署,从开工到部署历时 18 年;迄今仍未完成与 F-35C 及 CMV-22B 的舰机结合。

CVN-79 约翰 F.肯尼迪号航空母舰,2011 年 2 月 25 日开工,2019 年 10 月 29 日下水,2024 年 2 月完成首次配重滑橇弹射测试(港内弹小车),最新进展为预计 2027 年 3 月交付。

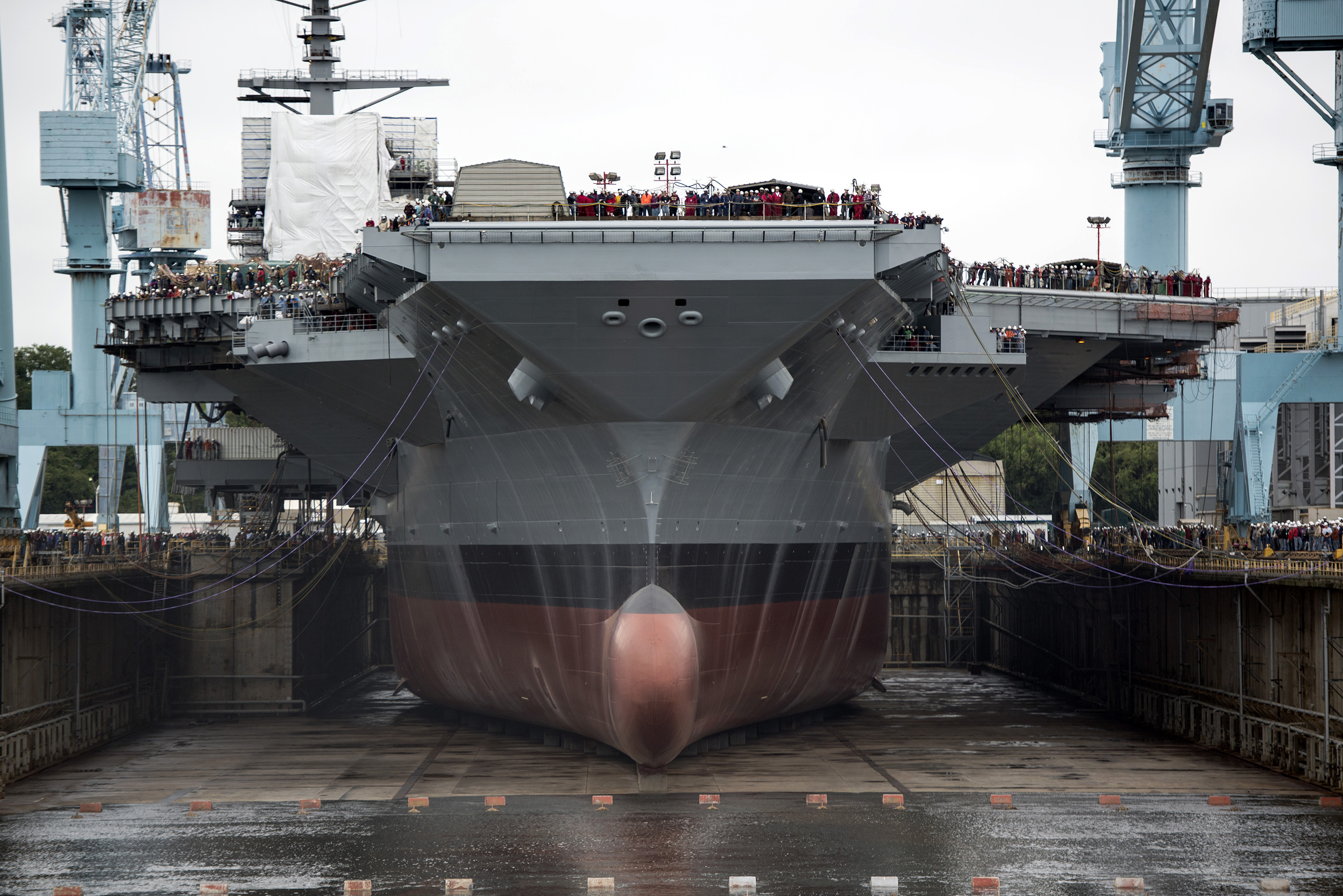

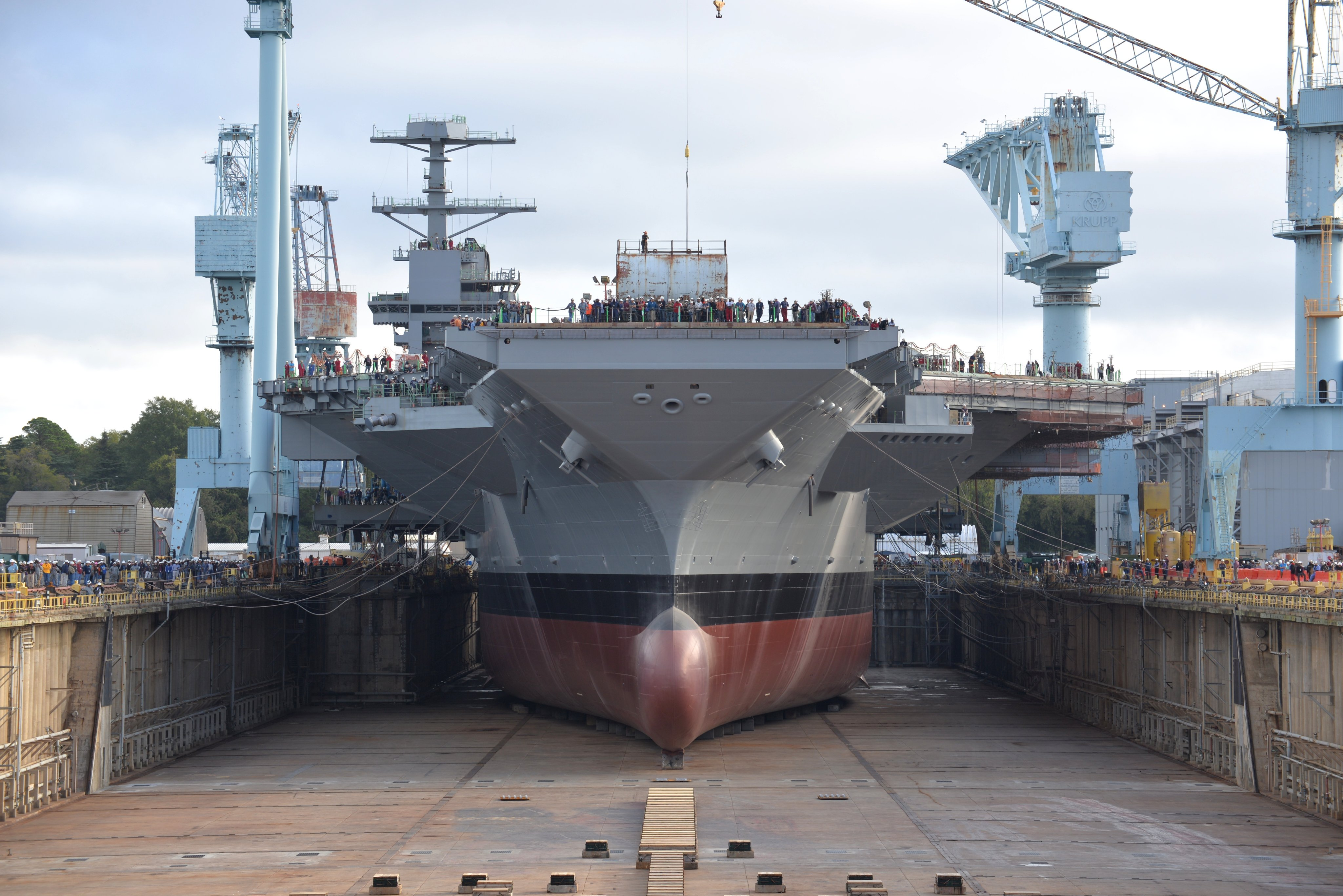

CVN-80 企业号航空母舰,2017 年 8 月 21 日开工,迄今仍未下水。预计交付时间从 2028 年 3 月推迟至 2029 年 9 月后,再次延期至 2030 年 7 月。下图是 2024 年 11 月 19 日 HII 官方发布的 CVN-80 现状照片之一 —— 注意,这个不是在模仿印↓度↑人的多次下水(虽然某种程度上来说也是),而是为了给 CVN-81 挪地方,美国人觉得船坞够长,所以打算来个一坞两超航同建:

CVN-80 在 2024 年 1 月公开报道中的建造进度是 35% —— 目前尚不知这个 35% 指的是整体进度,还是结构进度,考虑到同一篇报道中美国海军海上系统司令部司令 James Downey 称此前一年半时间内 CVN-80 从铺设龙骨时安放模块的 4000 吨增长到结构件安装完成 20000 吨以上,我倾向于这没准是结构进度,CVN-79 在 2017 年 6 月底实现结构进度 50%,然后又用了两年又四个月才下水,按这个速度推测,CVN-80 没准得等到 2026 年 5 月才能下水。
于是,以上三艘 杰拉德 R.福特级航空母舰,从开工到下水的时间,分别为 98 个月、104 个月,以及可能的至少(实际上或许远不止) 105 个月 —— 我想大家应该可以看出一些规律来。
福建舰,正式开工前的试制分段出现于 2013 年,一般认为其开工于 2016 年,在历经一次更改核心子系统设计的情况下,在 2025 年 3 月完成了首次舰载战斗机和舰载预警机的弹射起飞与回收。并可以预计在最迟在 2026 年之前入列、2032 年之前形成战斗力。
我没有别的什么好说的,摊手。
现在我就好奇一件事:CVN-79 到底什么时候能服役?再过一个月就是它下水六周年纪念日了,不会下水六年都出不了船厂海不了试吧?
